桂林市城市轨道交通建设规划(2019--2022年)公示

根据桂林市人民政府批准的《桂林市城市轨道交通线网规划》,根据国家有关规定,桂林市发展和改革委员会委托中铁工程设计咨询集团有限公司完成了《桂林市城市轨道交通建设规划》(2019--2022年)编制工作,现进行公示。

一、规划项目名称及概要

(1)规划名称:桂林市城市轨道交通线建设规划(2019--2022年)

(2)规划概况:近期建设方案包括1条线,1号线一期工程(两江机场站-桂林站)。线路总长度29.27km,其中地下段总长度1.9km。共设车站13座,其中两江机场站为地下站,设车辆基地1处,控制中心1座。

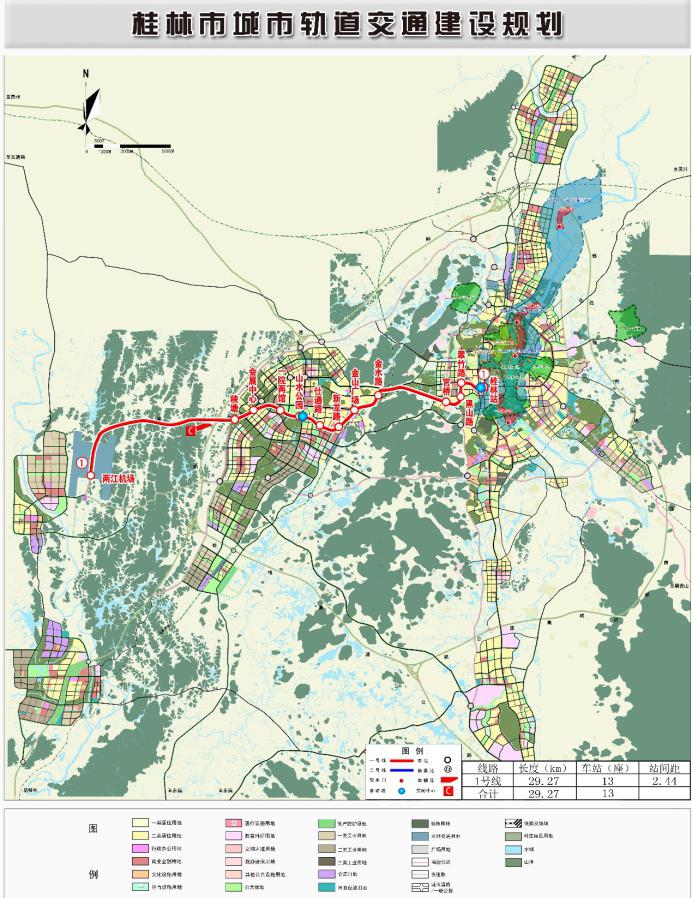

1号线一期工程起自两江机场站,沿机场高速、公园北路、新龙路、人民路、金水路、翠竹路、铁路北侧、黑山路、上海路敷设,止于桂林站。线路经过了临桂区、秀峰区、象山区。串连了两江机场、会展中心、金山广场、桂林火车站等客流集散点。线路全长29.27km,共设车站13座,平均站间距为2.44km,其中两江机场站为地下站。其中最大站间距10.52 km(两江机场站-秧塘站),最小站间距0.964 km(黑山路站-翠竹路站)。

1号线一期工程预计全面开工建设期为2019年7月初~2022年12月底,总工期42个月。

桂林市轨道交通近期建设规划(2019-2022年)投资总额总计为853875.79万元,技术经济指标29172.39万元/正线公里。

二、规划主持单位和联系方式

规划主持单位:桂林市发展和改革委员会

地址:桂林市临桂区青莲路投资发展商务大厦北楼24-26层

联系人:唐工 电话:0773-2825905

邮编:541199 电子信箱:gltjb2825905@163.com

三、公众提出意见的主要方式及公示期限

公众可在公告发布之日起10个工作日内,通过邮寄信函(以邮戳日期为准)或电子邮件发表意见。发表意见的公众请注明发表日期、真实姓名和联系方式,以便根据需要反馈。

桂林市发展和改革委员会

2018年8月28日
