中国电建乌干达最高电压等级、最长输变电线路倒送电一次成功

12月10日,在乌干达国家送电公司(UETCL)业主人员的见证下,中国电建乌干达卡鲁玛水电站项目由卡旺达变电站至卡鲁玛变电站248公里400千伏输变电线路倒送电一次成功,标志着乌干达最高电压等级、最长输变电线路“北电南输”艰巨任务圆满完成。

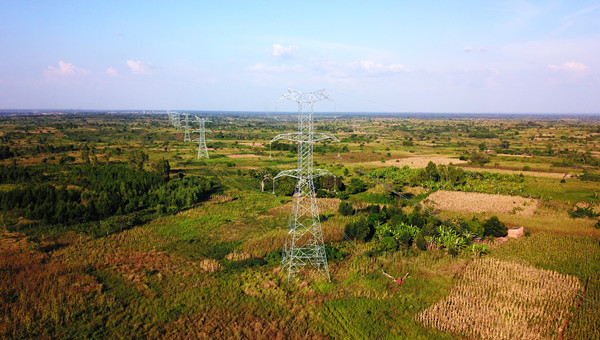

乌干达卡鲁玛项目输变电线路工程是卡鲁玛水电站项目的配套工程,主要包括3条输电线路和4个变电站,总合同额约2.9亿美金,线路全长383公里,新建铁塔1039基。自2017年10月输变电工程破土动工以来,跨越7年时间,项目团队锚定目标、笃行实干,终于顺利完成乌干达“北电南输”艰巨任务,为后续水电站顺利发电、按时并网运行打下了坚实基础。

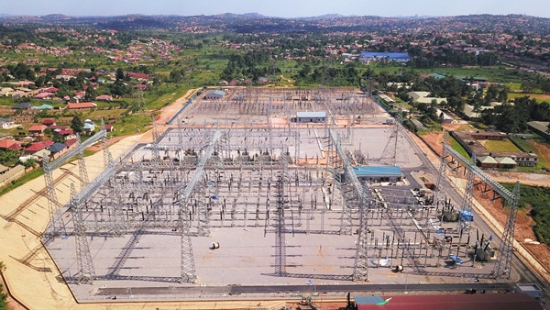

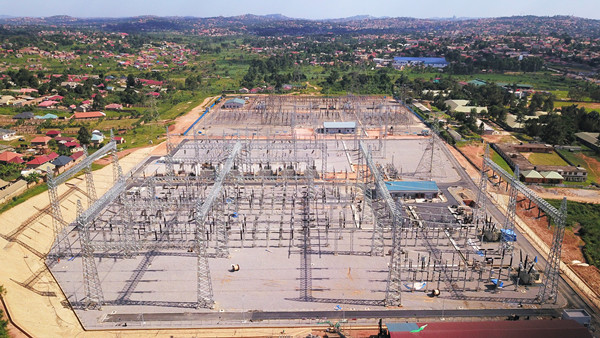

本次倒送电过程中受电设备包括卡鲁玛站400/132/33千伏及卡旺达站400/220千伏各电压等级高压设备、母线,通讯及保护等二次系统全部正常运行,卡万达站6台400千伏变压器、1台400千伏电抗器和卡鲁玛站6台400千伏变压器、2台132千伏变压器、2台33千伏变压器全部完成5次全压冲击试验。现场操作人员严格按照送电规程进行操作、检查、记录、验收,确保了送电全过程顺利进行,整个送电过程设备运行状态良好,运行参数、各项数据一切正常,各段受电正常,所有装置及后台画面指示均准确无误。

此次倒送电的成功获得了业主的一致好评,同时也鼓舞了全体职工的士气。接下来,中国电建卡鲁玛水电站8·12联营体项目部将再接再厉,全力以赴,争取早日实现另两条输变电线路的带电目标,高质量、高标准完成工程建设,为乌干达经济社会发展提供可靠的能源支持,造福当地人民。
