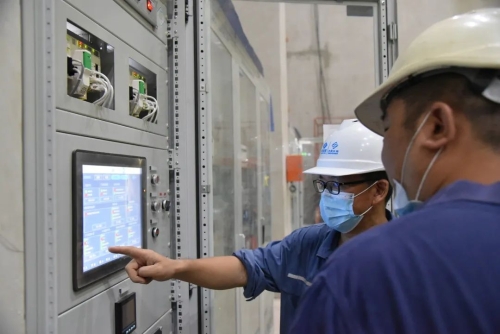

水电十六局非洲工程建设传来好消息。北京时间3月13日0:00,由水电十六局承建的马里古伊那水电站1号机组顺利完成所有调试工作,正式进入72小时试运行阶段。

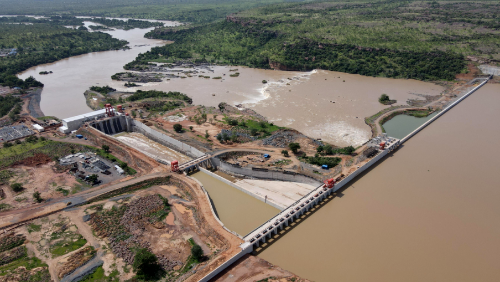

马里古伊那水电站是“一带一路”沿线西非区域的大型基础设施建设项目,也是中国企业在西部非洲承建的标志性工程。由塞内加尔河流域开发组织(OMVS)投资开发,中国电建EPC总承包,采用FIDIC黄皮书合同条件,资金来源于中国政府优惠贷款。工程位于马里西部巴富拉贝与卡伊两城市之间的塞内加尔河流上,为径流式电站。厂内安装3×49兆瓦卡普兰式水轮发电机组,总装机容量140兆瓦。

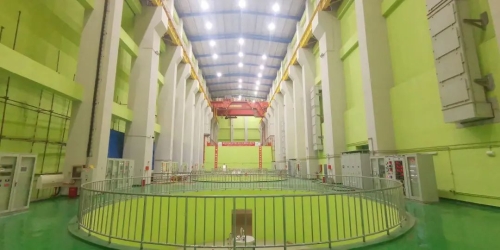

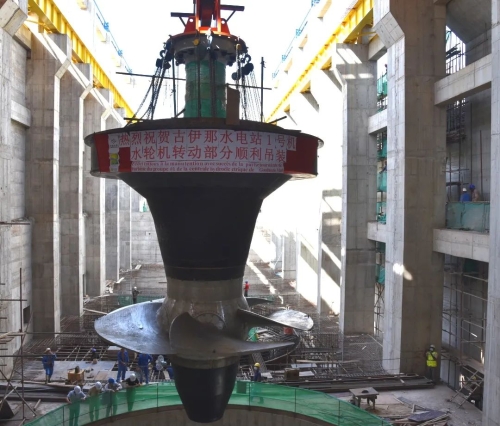

马里古伊那水电站工程自2016年11月15日正式开工以来,相继受到埃博拉疫情、新冠疫情等诸多不利因素影响。水电十六局项目团队坚守现场,坚持施工,与马里人民共同渡过了最困难时期,展现了强烈的企业责任感,树立了良好的品牌形象。为了诚信履约,在确保项目部员工的人身安全的情况下,积极与当地政府、工程业主及道路管理部门沟通协调,将427个集装箱设备、4321.72吨散货从1000多公里外的塞内加尔达喀尔港分76批次运抵工地,为机组及其他项目的顺利安装提供了保障。电站工程业主多次致信中国电建集团,对工程建设的进度与质量均表示非常满意。1号机组顺利进入试运行后,目前项目团队已将主要力量投入到2号和3号机组安装调试中。
马里古伊那水电站的开工建设,带动了马里及周边国家经济的发展,共计为当地提供千余个就业岗位。电站发电后将通过区域电网向马里、塞内加尔、毛里塔尼亚西非三国输送电力,为流域国家经济发展和工业现代化注入新的活力,并将作为“一带一路”沿线新的发展支点,为推动非洲一体化进程中做出新的贡献。
