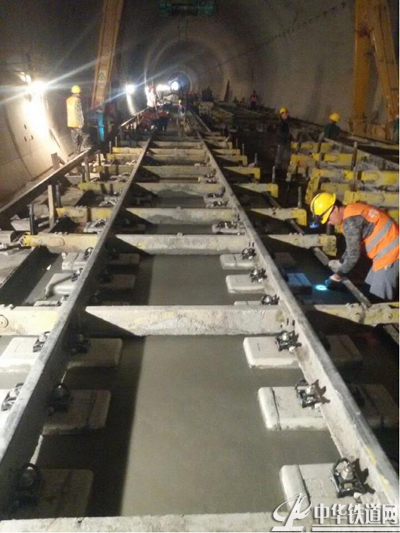

作为中铁一局中南铁路通道项目收官之年“四大战役”之一的“吕梁无砟轨道增援战”,目前已全面进入冲刺阶段。为圆满完成剩余施工任务,6月25日以来,无砟轨道分部通过强力开展“大干最后20天”劳动竞赛活动,以5套工装设备日均施工600多米的速度向实现“7·15”工期总目标发起最后冲锋。

吕梁无砟轨道施工是中铁一局中南铁路通道项目经理部充分发挥品牌优势,按照晋豫鲁公司要求支援兄弟标段完成施工任务的一项重要工作,也是晋豫鲁公司收官之年“吕梁保卫战”的重要组成部分。为确保无砟轨道施工任务按期完成,晋豫鲁公司针对工期目标制定了严厉的考核奖惩措施。中铁一局中南铁路通道项目经理部也将吕梁无砟轨道施工作为收官之年“四大战役”之一,颁布了专项节点考核办法,以节点目标完成保证7月15日工期总目标的圆满实现。
吕梁无砟轨道增援战胜败与否,事关企业信誉和荣誉,更对实现中南铁路年底大开通的目标有着直接影响。面对工期紧、任务重、工序繁杂、施工干扰大等诸多困难和压力,无砟轨道分部在项目经理部的领导下,不等不靠、主动作为,积极与地方政府、晋豫鲁公司、吕梁指挥部、四标监理公司及葛洲坝集团四标项目部等单位进行沟通协调,全力为施工创造良好的外部环境。在具体施工中,严格按照项目经理部下达的施工计划,制定目标、倒排工期,制定小班考核办法,安排专项激励奖金,考核兑现,以日保周、以周保旬、以旬保月,充分调动参建人员积极性。
六月份以来,吕梁无砟轨道施工逐步进入收获季节。6月18日,随着寨子湾隧道进口无砟轨道施工任务按期完成,标志着管段内重点控制性工程已全部攻克。截止6月25日,无砟轨道分部已开累完成36715米施工任务,完成总工程量的83%,项目已连续两个月在中铁一局中南通道“建功收官年,交验保开通”劳动竞赛考核中获得第一名。
